तीस्ता -VI जल विद्युत परियोजना (JV)

तीस्ता स्टेज- VI HE परियोजना सिक्किम के सिरवानी गाँव में एक रन ऑफ़ रिवर (RoR)योजना है, जिसे तीस्ता नदी के बेसिन की शक्ति क्षमता का cascade तरीके से दोहन करने के लिए उपयोग किया जाना है । परियोजना को पहले एक एसपीवी यानी मेसर्स लैंको तीस्ता हाइड्रो पावर लिमिटेड (LTHPL) द्वारा विकसित किए जाने का प्रस्ताव था, जिसे लैंको समूह द्वारा प्रचारित किया गया था, लेकिन वित्तीय संकट के कारण इसे विकसित नहीं किया जा सका।

तदनुसार, माननीय NCLT के हैदराबाद बेंच के दिनांक 16.03.2018 के आदेश द्वारा कॉर्पोरेट इंसोल्वेंसी रिजोल्यूशन प्रोसेस (CIRP), शुरू किया गया था। एनसीएलटी के तहत बोली प्रक्रिया में,एनएचपीसी उच्चतम बोलीदाता के रूप में उभरा। इसके बाद, 5748.04 करोड़ रुपये (Jul'18 PL) के अनुमानित लागत के निवेश प्रस्ताव,जिसमें LTHPL के अधिग्रहण के लिए 907 करोड़ रुपये की बोली राशि, शेष कार्य को करने की 3863.95 करोड़ रुपये की अनुमानित लागत व 977.09 करोड़ की आईडीसी और एफसी शामिल है; को दिनांक 08.03.2019 को CCEA द्वारा 60 महीने की समापन अवधी सहित; निवेश, M / s LTHPL के अधिग्रहण और NHPC द्वारा तीस्ता- VI HE परियोजना के शेष कार्यों के निष्पादन हेतु मंजूरी दी गयी । इसके अलावा, एनएचपीसी को एनसीएलटी बेंच,हैदराबाद द्वारा 26.07.2019 को सफल रिज़ॉल्यूशन आवेदक के रूप में घोषित किया गया और बाद में 09.10.2019 को एनएचपीसी द्वारा एलटीएचपीएल का अधिग्रहण कर लिया गया ।

अवस्थिति

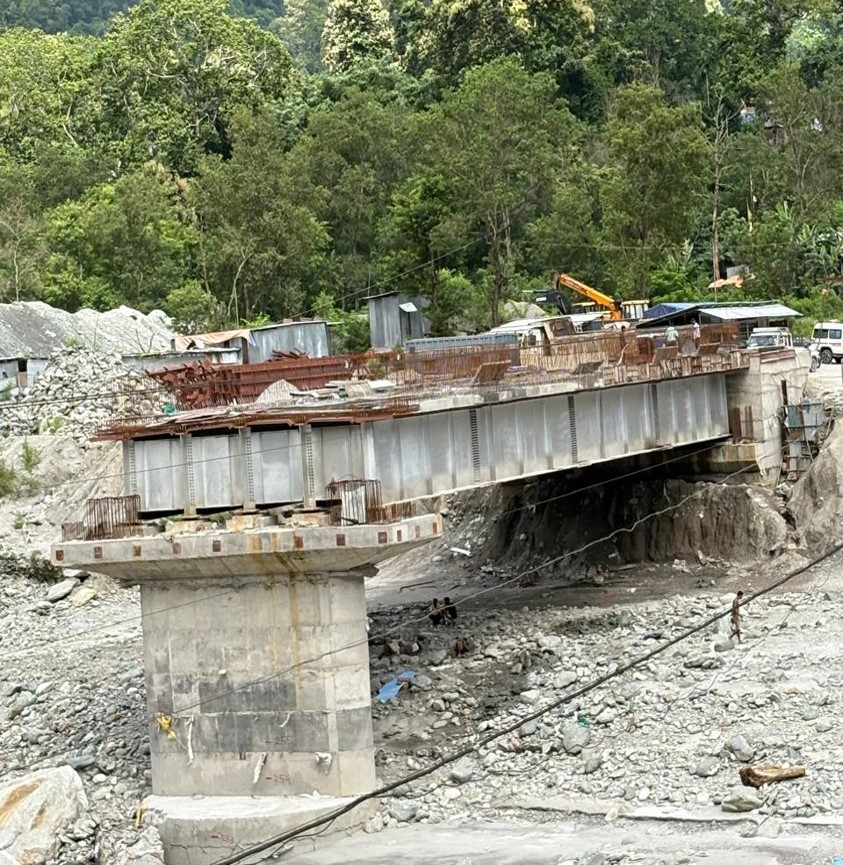

पहुँच मार्ग
क्षमता
डिजाइन ऊर्जा

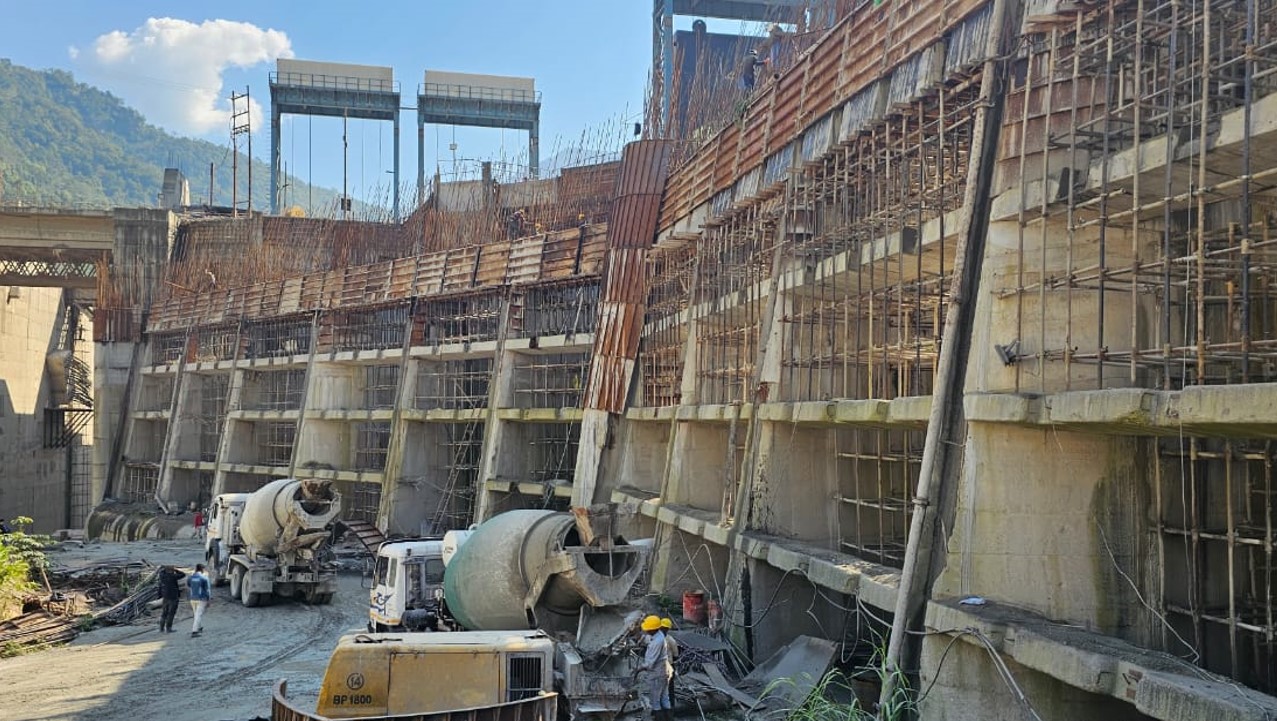

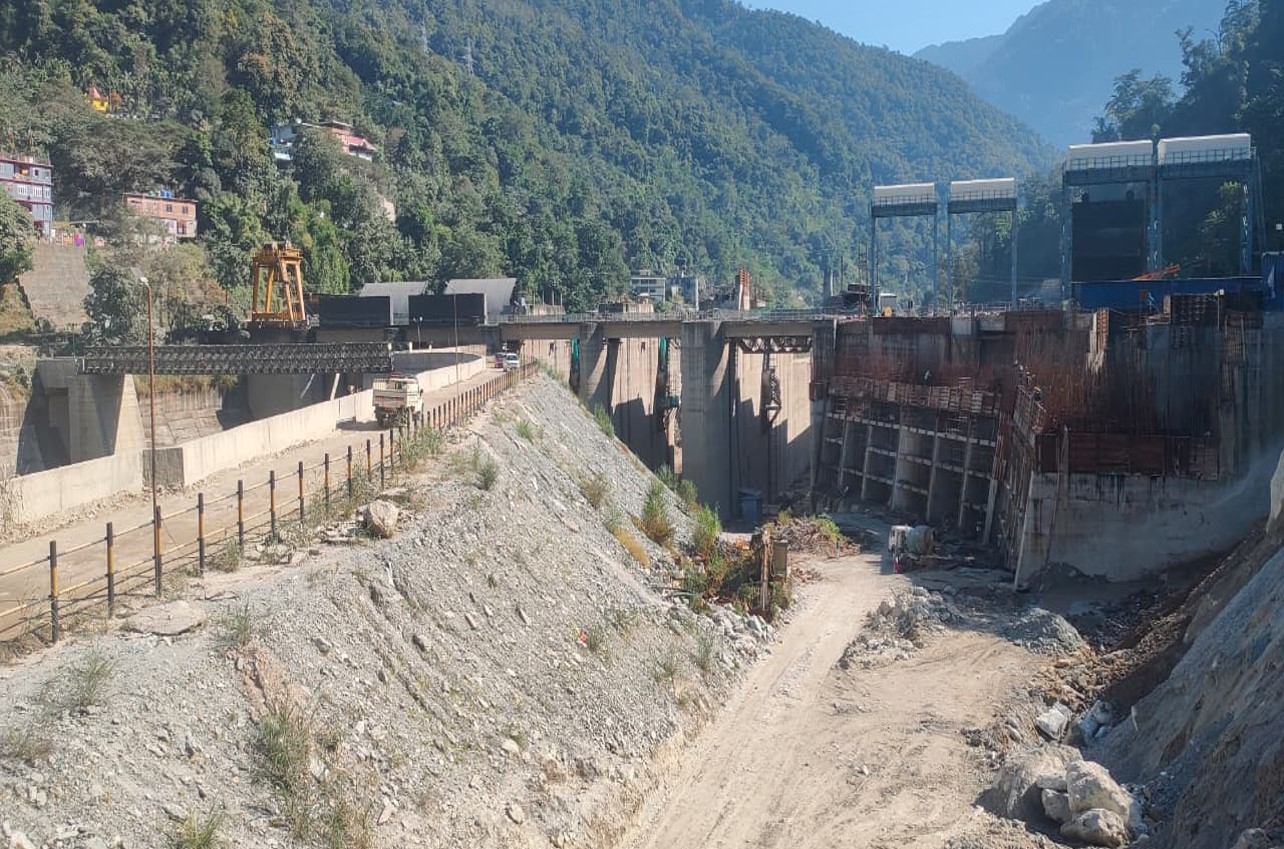

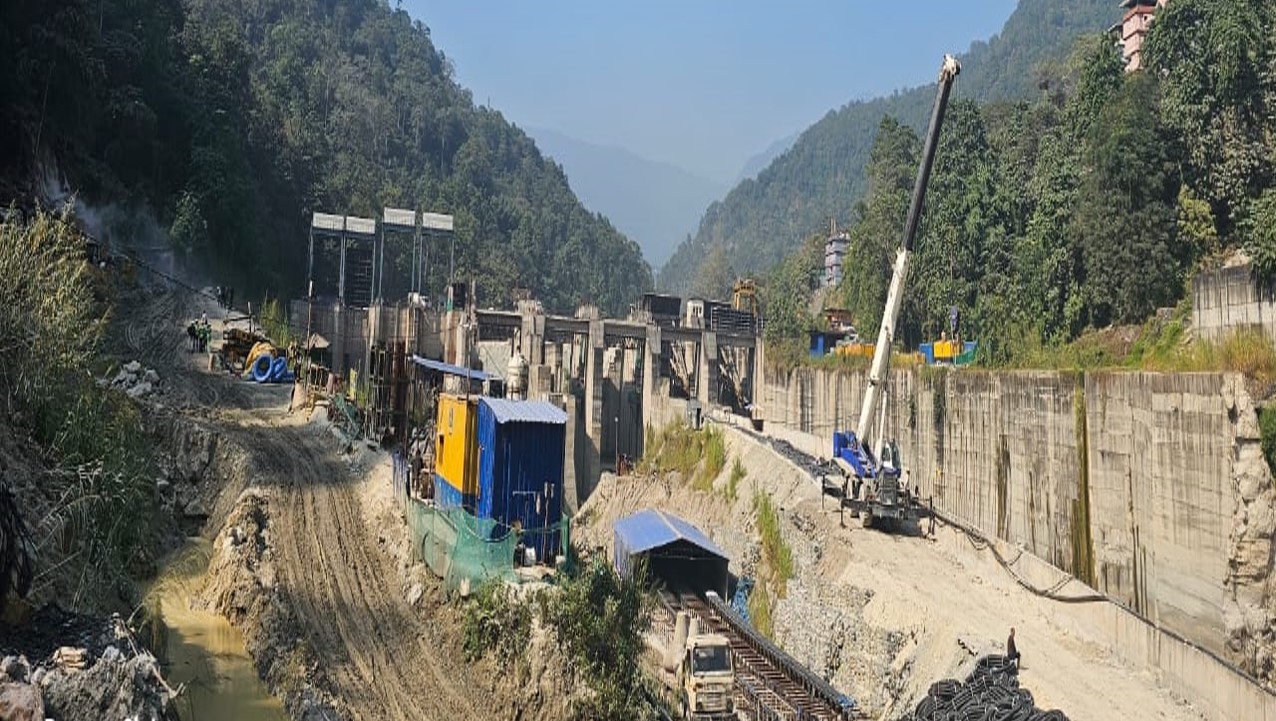

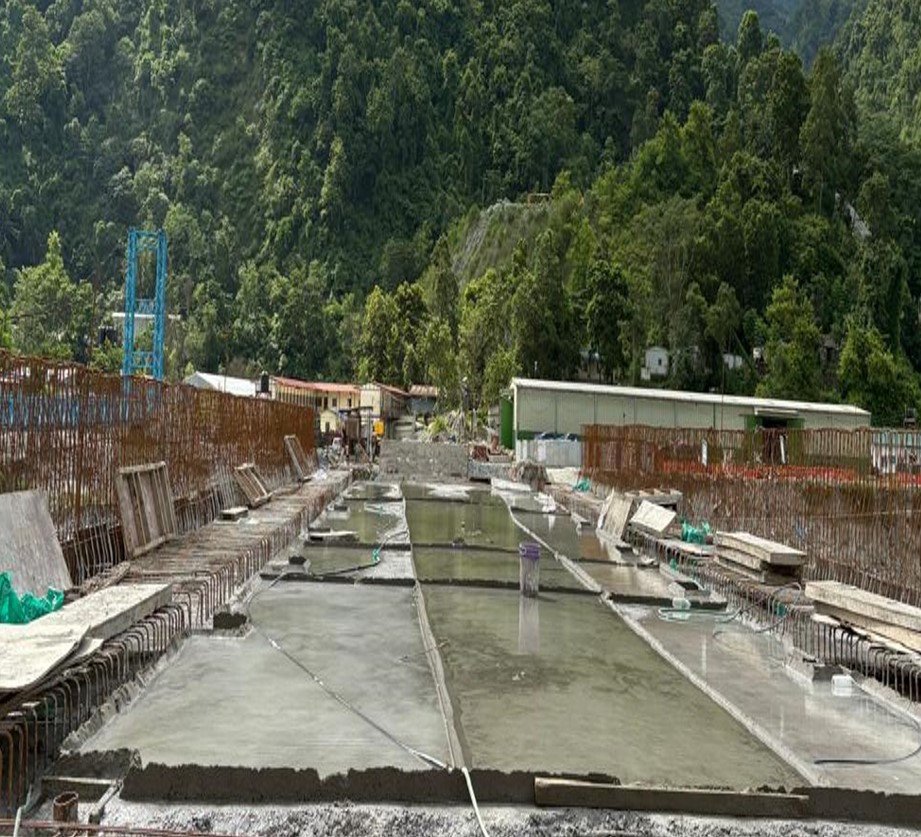

बैराज:26.5 मीटरऊंचा , 5 रेडियल गेट्स, 15m (चौड़ाई) x 17.5m (ऊँचाई)

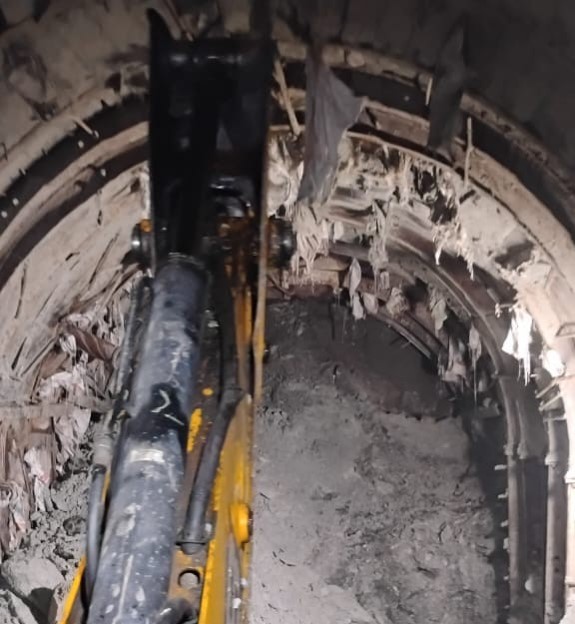

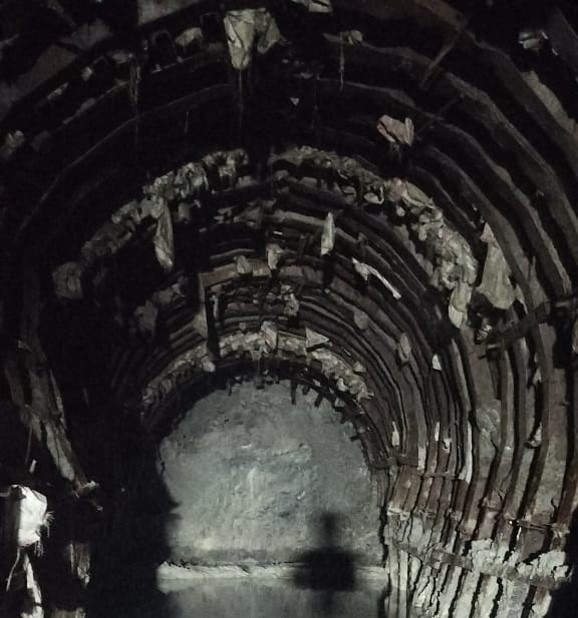

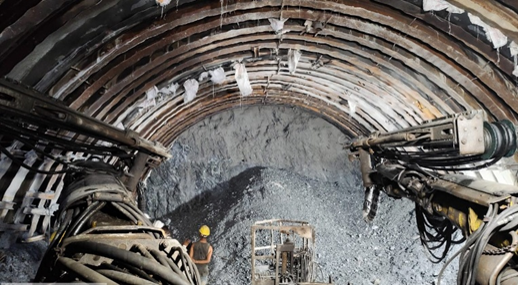

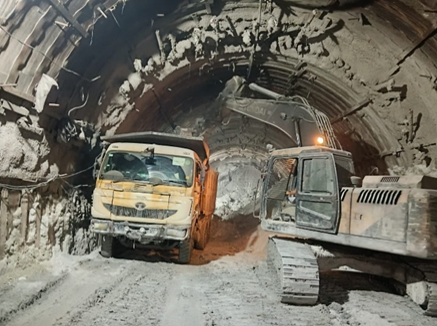

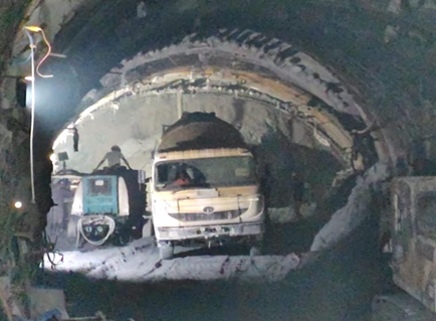

हेड रेस टनेल :2 हेड रेस टनेल, 8 मीटरD-आकार, 71 एवं 92.6 मीटर लंबा9.8 मीटरHorseShoe-आकार, 13.75 एवं 13.63 किलोमीटर लंबा

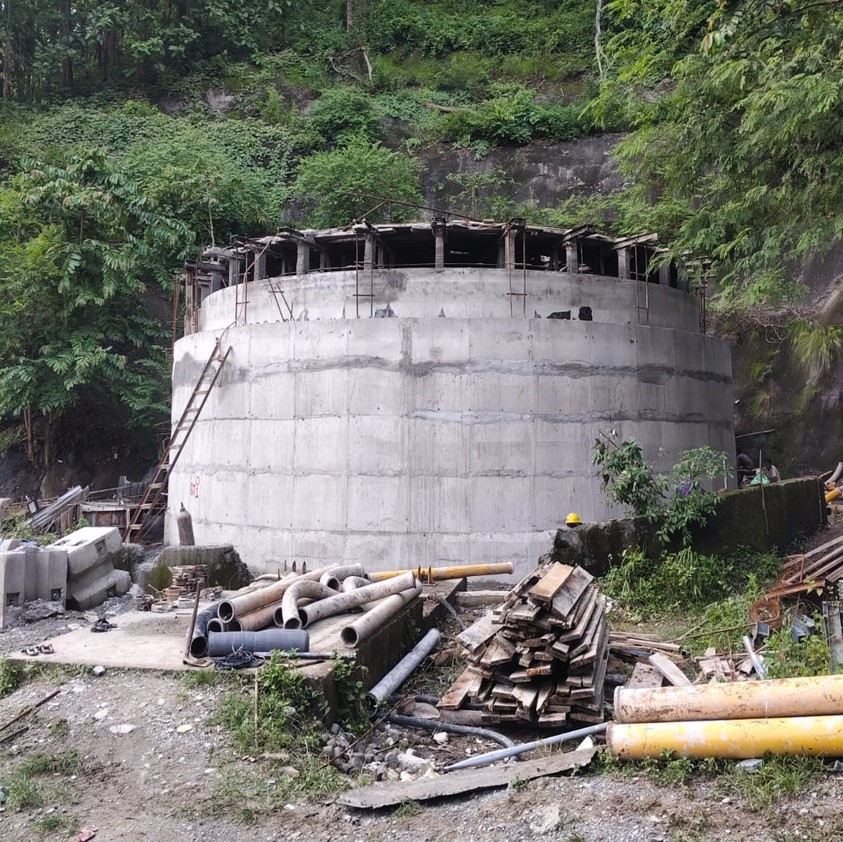

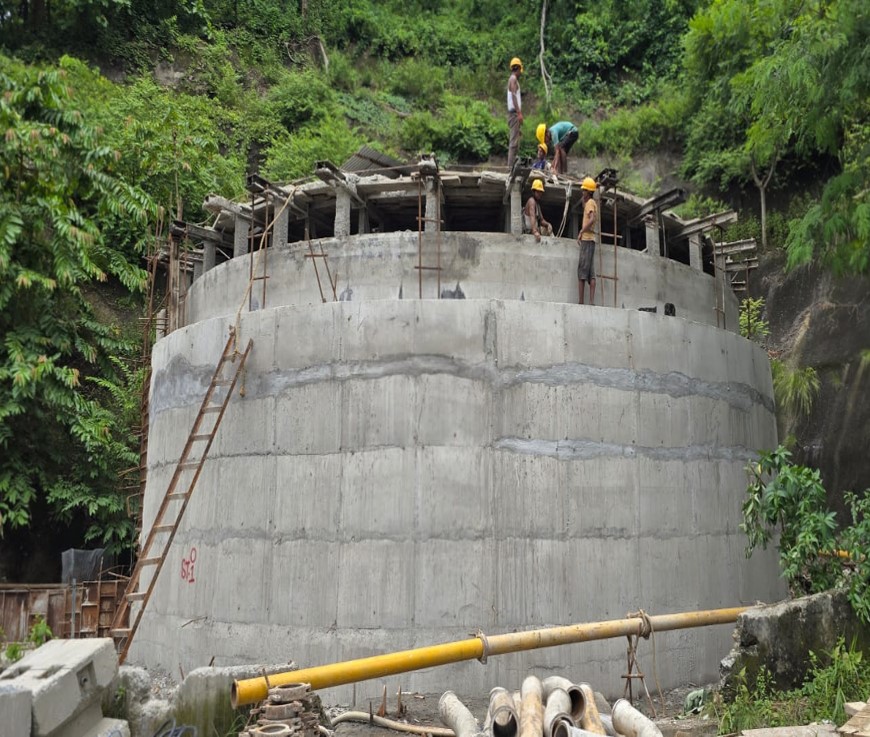

सर्ज शाफ्ट :2 सर्ज शाफ्ट, 16 मीटर व्यास
प्रैशर शाफ्ट :4 प्रैशर शाफ्ट,5.4 मीटरव्यास(स्टील लाइनड),151 मीटर से 198 मीटर तक परिवर्तनीय
पेनस्टॉक:4 पेनस्टॉक, प्रत्येक 4.5 मीटरव्यास, 30.5 मीटर लंबा, गोल आकार का

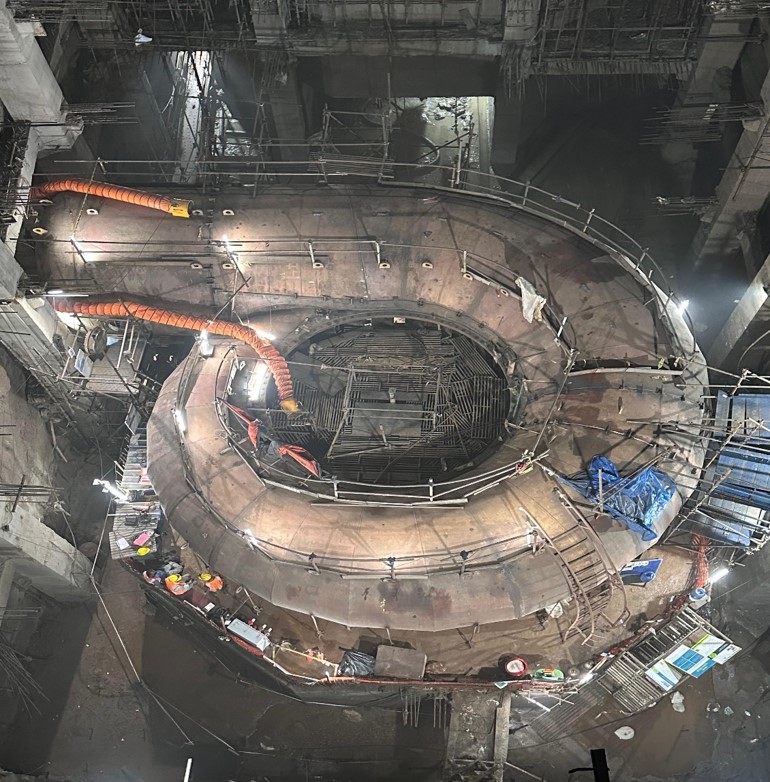

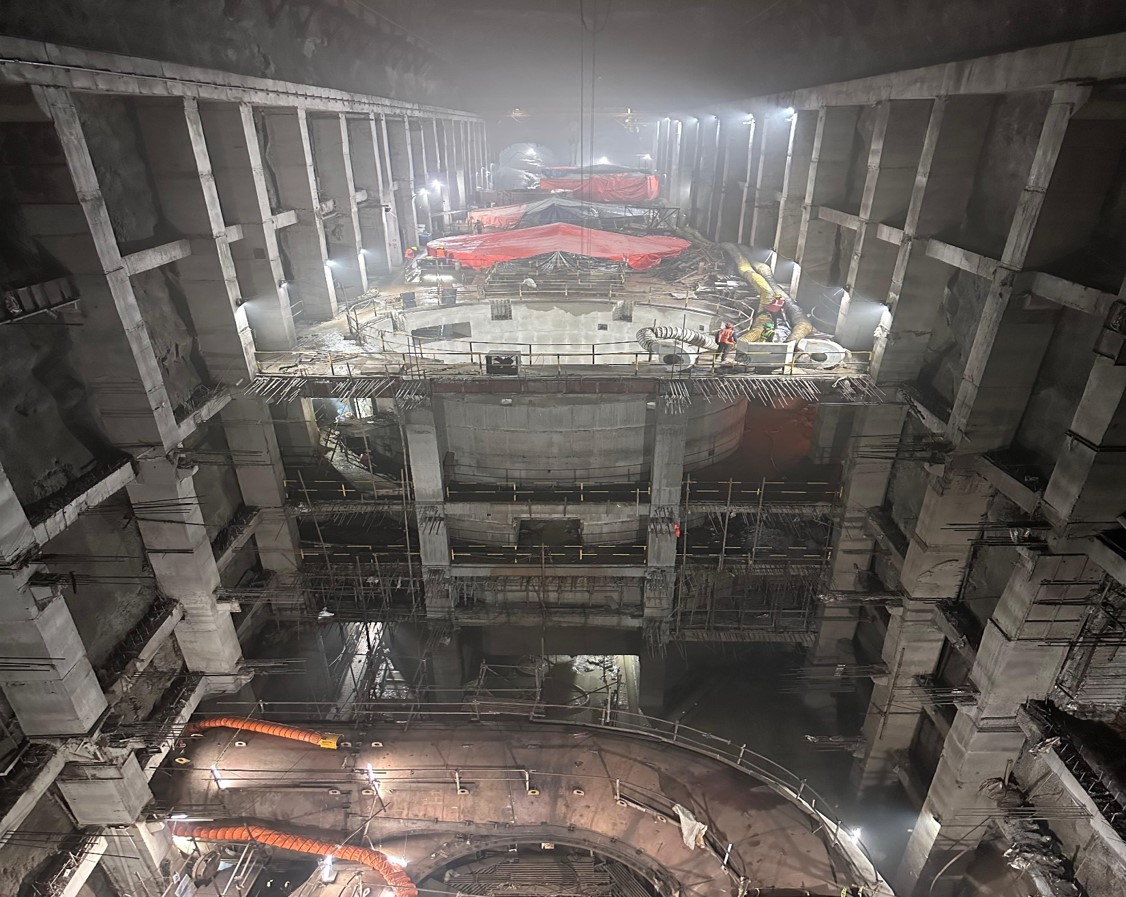

पावर हाउस:भूमिगत, 142.75 मी (लम्बाई) x 18.5 मी (चौड़ाई) x 52.44 मी (ऊँचाई),
प्रत्येक 125 मेगावाट की 4 इकाइयाँ
टरबाइन का प्रकार:फ्रांसिस, वर्टिकल एक्सिस
टेल रेस टनेल:4 टेल रेस टनेल,D-आकार 8.5 मीटर(चौड़ाई) x 7.5 मीटर(ऊँचाई) 247 मीटर लंबा
